ARPC Maintenance Department Toolbar - MDT 2.15
ARPC Maintenance Department Toolbar - MDT 2.15
MDT
برنامه نويسي و جمع آوري
ربيع جواديان
rabi.javadian@yahoo.com
تطابق با نيازهاي صنعت پتروشيمي
عباس باراني
abbasbarani@yahoo.comبا تشکر از همکاران واحد برنامه ريزي تعميرات شرکت پتروشيمي اراک ( شارند )
مشخصات نرم افزار :
اين نرم افزار شامل تولبار و چند فايل اکسل جهت کار با نرم افزار مايكروسافت پراجكت مي باشد.
SCurve for Microsoft Project , Jalali Date , Weighting
اهداف :
- تهيه برنامه و پيگيري پيشرفت پروژه ها روي نرم افزار مايكروسافت پراجكت با استفاده از متد ارزش حاصله.
- استفاده از تاريخ شمسي.
ويژگي هاي اصلي
:
- نمايش تاريخ ها به شمسي با سه حالت تاريخ ، تاريخ ساعت و انتخابي.
- قابليت وزن دهي براساس يکي از سه فاکتور زمان ، وزن نسبي و هزينه ي منابع.
- قابليت کار با Sub-projects.
- ثبت پيشرفت فيزيکي با دو متد یک به یک و یک به چند با استفاده از تاریخ شمسی.
- اضافه نمودن و حذف فعاليت در زمان پيگيري پيشرفت بدون ايجاد مشکل در محاسبات زمانبندي.
- ارائه درصد پيشرفت برنامه اي و واقعي با توجه به تاريخ ثبت پيشرفت و فاکتور وزنی.
- رسم نمودار S-Curve روزانه و قابل انتخاب تا پايان روز و يا تا ساعت مشخص شده ، برای کل پروژه و یا یک فعالیت مشخص.
- ارائه جدول آماري وضعيت فعاليت هاي اصلي پروژه.
نيازمندي ها :
- MSP 2003 SP3 or MSP 2007 SP3 or MS Project 2010 SP1
- Excel 2003 یا نسخه های بالاتر
ویژگیهای نسخه 2.15 :
- قابلیت نصب روی Microsoft Project 2003 , MS Project 2007 , MSP 2010
دانلود نرم افزار فارسی شمسی ساز تاریخ Microsoft Project - MS Project
از شما برای رفتار شرافتمندانه پرداخت هزینه محصول "تولبار واحد برنامه ریزی و تعمیرات" سپاسگذاری مینماییم.
در صورتیکه از عملکرد این محصول رضایت داشتید اقدام به پرداخت هزینهی آن بنمایید.
لطفا به جای کپی دادن این نرم افزار به دوستان و همکارانتان آدرس خرید و دریافت بی درنگ آن را که http://www.iezone.ir است را به ایشان بدهید.
نام صاحب حساب : بنیاد کودک
برنامه ریزی تعمیرات شرکت پتروشیمی شازند ( اراک ) آماده هرگونه همکاری و مشاوره در زمینه برنامه ریزی و کنترل پروژه های اورهال و تعمیرات اساسی و جزئی صنایع نفت و .. می باشد .
فیلم راهنما:
کانال راهنما:
راهنمای سریع ARPC Maintenance Department Toolbar
A ) مقدمه ای بر Earned Value :
تعریف کاربردی EV :
ارزش حاصله روش برنامه ریزی و کنترل پروژه با وزن هزینه Cost و بر مبنای تاریخ وضعیت Status Date می باشد .
ارزش حاصله = هزینه بودجه بندی شده برای کار انجام شده
Earned Value ( EV ) = Budgeted Cost of Work Performed = BCWP
ارزش برنامه ریزی شده = هزینه بودجه بندی شده برای کار زمانبندی شده
Planned Value ( PV ) = Budgeted Cost of Work Scheduled = BCWS
Actual Progress = BCWP / Cost
Baseline Progress = BCWS / Baseline Cost
B ) نکات EV :
1- وقتی BCWS از صفر به مقداری بزرگتر از آن تغییر یابد یعنی شروع برنامه ای .
2- وقتی BCWS برابر Baseline Cost شود یعنی پایان برنامه ای .
3- وقتی BCWP از صفر به مقداری بزرگتر از آن تغییر یابد یعنی شروع واقعی .
4- وقتی BCWP برابر Cost شود یعنی پایان واقعی .
5 - وقتی درصد فیزیکی وارد می شود شروع توزیع هزینه از Actual Start و پایان توزیع هزینه Status Date می باشد.
C ) نصب تولبار :
برای نصب کافی است MSP بسته باشد و سپس فایل Setup را اجرا نمایید در پایان روی Install Certificate کلیک و مراحل Wizard را طی نموده تا پیغام The import was successful ظاهر شود .

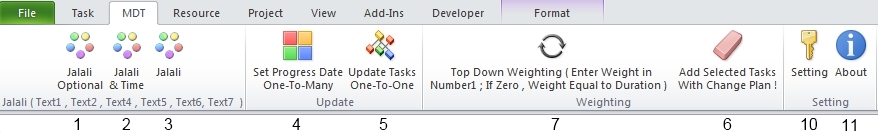

D ) معرفی دکمه های تولبار :
1- Shamsi Optional :
تبدیل تاریخ و ساعت شروع و پایان ، شروع و پایان برنامه ای و واقعی به مقادیر معادل شمسی . ( در صورت اینکه ساعت 00:00 باشد فقط تاریخ نمایش داده می شود . (2- Shamsi Date and Time :
تبدیل تاریخ و ساعت شروع و پایان ، شروع و پایان برنامه ای و واقعی به مقادیر معادل شمسی .3- Shamsi Date :
تبدیل تاریخ شروع و پایان ، شروع و پایان برنامه ای و واقعی به مقادیر معادل شمسی .4- Set Progress Date ( One-To-Many ) :
تاریخ فعلی ثبت یا اخذ پیشرفت فعالیتها که در هنگام ثبت مقادیر واقعی می بایست در ابتدا این تاریخ تنظیم شود و سپس پیشرفت فیزیکی ثبت و یا خوانده شود . ( می توان تعداد زیادی فعالیت را با تاریخ مشخص شده تنها از طریق درصد پیشرفت فیزیکی به روز کرد . )5- Update Tasks One-To-One :
ثبت مقادیر پیشرفت یک به یک فعالیت ها با استفاده از تاریخ شمسی .6- Add Selected Tasks With Change Plan :
اضافه نمودن و ویرایش فعالیت در خط مبنا بعد از اینکه پروژه شروع شده است . ( تغییر خط مبنا می بایست با شماره ویرایش جدید اعلام شود . )7- Top Down Weighting :
وزن دهی و ذخیره خط مبنا . ( حالت پیش فرض وزن دهی براساس وزن مدت زمان فعالیت می باشد مگر اینکه از منبع استفاده شود یا فیلد Number1 ( وزن نسبی ) مقادیر غیر صفر داشته باشد . )8- > Excel :
ارسال فعالیت ها به Excel .9- Z.Item :
شماره گذاری ریز فعالیت ها به منظور گزارش گیری سریع تر از مجری های مربوطه .10- Setting :
انجام تنظیمات لازم در MSP و فعالیت ها .11- About :
راهنماE ) زمانبندی :
بعد از ثبت فعالیت ها و پیشنیازی ها ، روی دکمه وزن دهی ( 7 ) کلیک می کنیم .
F ) نکات زمانبندی :
1 - اگر در Resource Sheet برای پروژه منبع وارد شده باشد حتی اگر این منابع تخصیص داده نشده باشند ، وزن دهی به طور خودکار در حالت دارای منبع خواهد بود ، در واقع وزن فعالیت ها برابر هزینه منابع تخصیص یافته می باشد و فعالیت بدون منبع وزن صفر خواهد داشت .
2 - در حالت بدون منبع در صورت مقدار گرفتن فیلد وزن نسبی Number1، وزن برابر مقادیر ثبت شده یعنی وزن نسبی می باشد .
3 - در حالت بدون منبع اگر در فیلد وزن نسبی مقادیر صفر وارد شده باشد وزن برابر مدت زمان فعالیت خواهد بود .

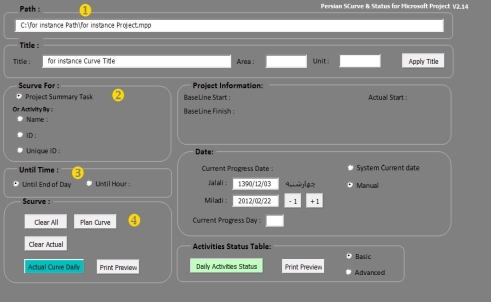

G ) رسم نمودار برنامه ای :
بعد از مرحله زمانبندی و وزن دهی و ذخیره و بستن فایل MSP ، فایل اکسل Persian SCurve & Status for Microsoft Project.xls را اجرا می نماییم و مراحل ذیل را انجام می دهیم :
1 - Path :
تعیین مسیر فایل MSP که می بایستی شامل نام و پسوند فایل باشد .2 - S-Curve for :
تعیین رسم S-Curve برای کل پروژه ، فعالیتی از پروژه با نام ذکر شده ، فعالیتی از پروژه با ID ذکر شده و یا برای فعالیتی از پروژه با UID ذکر شده . ( UID شماره منحصر به فرد یک فعالیت که در صورت حذف و اضافه فعالیت های دیگر در هر نقطه از پروژه تغییر نمی یابد . )3 - Until Time :
تعیین اینکه مقادیر تا پایان روز و یا تا ساعت مشخص شده محاسبه شوند .4 - Plan Curve :
رسم نمودار برنامه ای .
5 - CData :
در صورتی که مایل باشیم نمودار با فاصله زمانی چند روز رسم شود ، سطر های مربوط به فاصله زمانی مورد نظر را در قسمت CData مخفی ( Hide ) نموده و روی دکمه Recalc Daily کلیک می نماییم .H ) پیگیری پیشرفت :
روش الف : ( یک به چند )
یکبار تاریخ Progress Date تعیین شده و به چندین فعالیت اعمال می شود :
1 - روی دکمه Set Progress Date ( 4 ) کلیک و تاریخ مورد نظر را تعیین می کنیم .
2 - پیشرفت فعالیت را فقط در فیلد درصد پیشرفت فیزیکی ثبت می کنیم . (شروع و پایان واقعی بطور خودکار مقدار خواهند گرفت.)
هر فعالیت بطور جداگانه به روز می شود :
کافی است روی دکمه Update Tasks One-To-One( 5 ) کلیک نموده و روی فعالیت مورد نظر ، تاریخ های شروع و پایان و یا وضعیت فعلی را با درصد مورد نظر تعیین و اعمال می نماییم .
I ) نکات پیگیری پیشرفت :
1 - توجه شود فیلد های Actual Start و Actual Finish را ویرایش نکنیم زیرا بطور خودکار از طریق ثبت پیشرفت فیزیکی مقدار می گیرند .
2 – در روش الف ابتدا تاریخ ثبت پیشرفت را وارد و سپس اقدام به ثبت پیشرفت می نماییم.

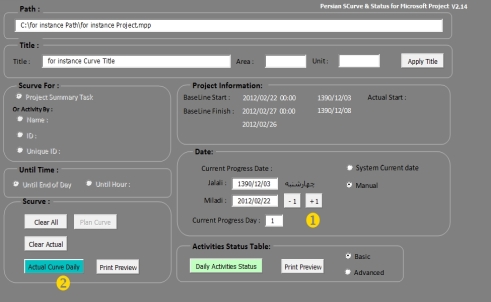

J ) رسم نمودار واقعی :
1 – ابتدا ( از طریق دکمه های + و - ) روز مورد نظر مشخص می شود ( اگر نمودار واقعی برای روز اول رسم می شود کافی است روی دکمه Actual Curve Daily کلیک نماییم . )
2 – روی دکمه Actual Curve Daily کلیک می نماییم .
![]()
K ) جدول وضعیت فعالیت های اصلی :
1 - فعالیت های اضافه یا لغو شده را در فیلد های Added یا Canceled با مقدار Yes نشان می دهیم .
2 - لیست فعالیت های اصلی را در TData وارد می شود .
3 - با تعیین تاریخ مورد نظر روی دکمه Daily Activities Status کلیک می کنیم .
L ) اضافه نمودن یک فعالیت بعد از شروع پروژه :
می توان دو نوع برخورد با فعالیت اضافه شده داشت :
بعد از ثبت فعالیت و پیشنیازی ها ، کافی است در تاریخ مورد نظر به درصد فیزیکی مقدار دهیم ، در این حالت با توجه به درصد فیزیکی وارد شده فعالیت یکی از سه حالت ( Remaining , In Progress , Completed ) را اختیار میکند ولی این درصد در فعالیت های بالا سری Roll up نمی شود ، به منظور نشان دادن وزن فعالیت اضافه شده از درصد فعالیت های هم گروه آن استفاده می شود .
بعد از ثبت فعالیت و پیشنیازی ها و یا ویرایش فعالیت قبلی ، ابتدا آن فعالیت را انتخاب و روی دکمه Add Selected Tasks With Change Plan ( 6 ) کلیک می کنیم .
در این حالت ممکن است درصد تجمعی پیشرفت واقعی ، کمتر از مقدار گزارش شده در روزهای قبل شود. ( شاید بخواهیم عمق مشکل را با اضافه شدن فعالیت جدید نشان دهیم )
M ) کار روی چند پروژه :
الف – رسم S-Curve :
از منوی Insert گزینه Project را انتخاب و پروژه های مورد نظر را وارد می کنیم ، بعد از چیدمان پروژه ها یک مرتبه WBS را بصورت دستی باز و بست می نماییم سپس روی دکمه وزن دهی ( 7 ) کلیک می کنیم . در فایل Persian SCurve & Status for Microsoft Project.xls مسیر فایل جدید را وارد کرده و تا آخر .
ب – رسم جدول وضعیت فعالیت ها :
برای درج اطلاعات جدول مجموع چند پروژه از جدول های هریک از پروژه ها بطور غیر مستقیم استفاده می شود بدین منظور فایل Status Rollup.xls را اجرا ، فقط برای یک مرتبه مسیر هریک از فایل های اکسل را مشخص سپس دکمه سبز . از این پس فقط با اجرای این فایل اطلاعات به روز می شود و نیازی به کلیک مجددنمی باشد .
N ) نکات تکمیلی :
1 - در مورد تبدیل به شمسی حالت ( 1 ) و ( 3 ) اگر تاریخ شروع در ساعت 00:00 باشد همان تاریخ بدون ساعت نمایش داده می شود ولی در مورد تاریخ پایان تاریخ یک روز قبل به شمسی نمایش داده می شود.
1390/12/06 : شروع Start : 2012/02/25 00:00
1390/12/05 : پایان Finish : 2012/02/25 00:00
2 - قبل از ورود اطلاعات پیشرفت واقعی ، ابتدا تاریخ ثبت پیشرفت را تنظیم کنیم .
3 - فیلد های Actual Start و Actual Finish را مقدار ندهیم و یا ویرایش نکنیم و بجای آن از Update Tasks One-To-One ( 5 ) استفاده شود .
4 - تاریخ و ساعت در فیلد های شمسی شده فقط Text هستند و با کلیک دکمه شمسی سازی مقادیر میلادی را از فیلد های مربوطه تبدیل می کنند بنابراین قبل از گزارش تاریخ های شمسی ابتدا دکمه شمسی سازی کلیک شود تا مقادیر به روز شوند .
5 - اگر از منابع استفاده نمی کنید و مایل به وزن دهی به فعالیت ها بطور نسبی نیستید اطمینان حاصل کنید که در Resource Sheet منبعی وجود نداشته باشد و همچنین فیلد وزن نسبی ( Number1 ) مقادیر صفر را نشان دهد.
6 - در صورت اجرای برنامه Excel فایل MSP بدون ذخیره شدن بسته خواهد شد بنابراین قبل از گزارش گیری فایل MSP را ذخیره کرده و ببندید و در جریان عملیات فایل را باز نکنید .
7 - از Project Summary Task استفاده نشود و بجای آن می بایست برای پروژه یک فعالیت Summary تعریف شود.
8 - توصیه می شود از تقویم استاندارد استفاده شود و در غیر این صورت به تقویم پیش فرض پروژه ، تقویم فعالیت و تقویم زمانمند توجه شود.
9 - جهت کارکرد صحیح MSP 2003 SP3 یا MSP 2007 SP3 یا MSP 2010 SP1 نصب شود.
10 - برگشت به حالت Plan در برنامه ای که مقادیر واقعی در آن وارد شده اغلب مشکل تر از نوشتن برنامه از ابتدا می باشد ، بنابراین قبل از شروع به ورود اطلاعات پیشرفت واقعی یک نسخه از برنامه جهت حفظ سوابق نگهداری شود .
11 - در صورت مشاهده Scheduling Message در پاسخ به Planning Wizard قسمت Scheduling Conflict می بایست Continue را انتخاب نمود تا مطابق آنچه موردنظر است تغییرات واقعی اعمال شود .
12 - در صورتی که S-Curve برای کل پروژه مورد نظر است دقت شود در قسمت Scurve For گزینه Project Summary Task در هنگام رسم نمودار انتخاب شده باشد .
13 - مقادیر مربوط به پیشرفت برنامه ای و پیشرفت واقعی و درصد پیشرفت فیزیکی با توجه به تاریخ Progress Date ( 4 ) محاسبه می شوند.
O ) منابع :
1- شرکت نرمافزاری پریان
بررسی پیشرفت پروژهها با استفاده از متد ارزش بدست آمده
مهندس بابک محمودی مجدآبادی
2- شرکت آموزشی مشاورهای فرساران
توابع تاریخ هجری شمسی در اکسل
3- راهنمای جامع برنامهنویسی VBA در Microsoft Project
ترجمه و تالیف : نادر خرمی راد
برچسبها: فارسی ساز MS Project, تقویم شمسی MS Project, تاریخ هجری شمسی و فارسی ساز مایکروسافت پراجکت, فارسی ساز تاریخ ms project, دانلود فارسی ساز ms project 2010
ادامه مطلب
